繁体简体

白鹤滩水电站15号机组并网 创百万千瓦机组摆度最优纪录

华夏经纬网 > 新闻 > 大陆新闻 > 社会综合      2021-07-11 15:08:15



白鹤滩水电站15号机组并网创百万千瓦机组摆度最优纪录

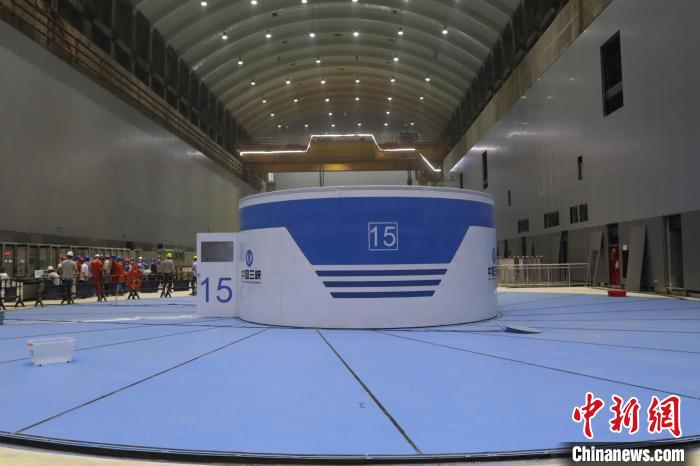

  白鹤滩水电站右岸地下厂房15号机组。 葛洲坝机电公司供图  白鹤滩水电站15号机组成功并网 创百万千瓦机组摆度最优纪录

  中新网成都7月10日电(张浪 张冬梅)记者10日从中国能建葛洲坝机电公司获悉,当日13时14分,由该公司承担安装与调试施工的白鹤滩水电站右岸15号机组成功实现同期并网,进入并网调试阶段。这是继白鹤滩水电站首批百万千瓦机组投产发电后,又一台即将投产发电的百万千瓦机组。

  15号机组于2019年12月开始本体安装,11月28日转子吊装就位,2021年3月15日总装完成,同年5月1日无水调试完成,5月15日一次启动成功进入有水调试,在历时490天的安装调试过程中,创下了百万千瓦水电机组无水调试摆度最优纪录。

  该机组在当前水头的最大出力850MW工况下,机组温度、振动、摆度等关键运行指标均正常平稳,优于白鹤滩精品机组要求,成为白鹤滩水电站首批百万千瓦水电机组6月28日正式投产发电后,第一台成功并网机组。机组并网进行一系列负荷试验后,将正式投产发电。

  白鹤滩水电站是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程。全球单机容量最大功率百万千瓦水轮发电机组,实现了中国高端装备制造的重大突破,是世界水电行业的“珠穆朗玛峰”。电站装机总容量1600万千瓦,左右两岸分别安装8台100万千瓦水电机组。其中,右岸电站的8台百万千瓦机组均由中国能建葛洲坝机电公司承担安装与调试施工,哈电电机研制。(完)



热门评论
互联网新闻信息服务许可证10120170072
京公网安备 11010502045281号
违法和不良信息举报电话:010-65669841
举报邮箱:xxjb@huaxia.com

网站简介 / 广告服务 / 联系我们

主办:华夏经纬信息科技有限公司   版权所有 华夏经纬网

Copyright 2001-2024 By www.huaxia.com
