繁体简体

全球最大水光互补电站雅砻江柯拉光伏电站投产发电

华夏经纬网 > 新闻 > 大陆新闻 > 时事要闻      2023-06-25 14:29:15

6月25日上午,雅砻江两河口水电站水光互补一期项目——位于四川省甘孜藏族自治州雅江县柯拉乡的柯拉光伏电站并网发电,标志着全球最大、海拔最高的水光互补电站正式投产。该项目首次将全球“水光互补”项目规模提升至百万千瓦级,对服务我国“双碳”目标,优化国家能源结构,助力构建“清洁低碳 安全高效”的现代能源体系具有示范引领作用。

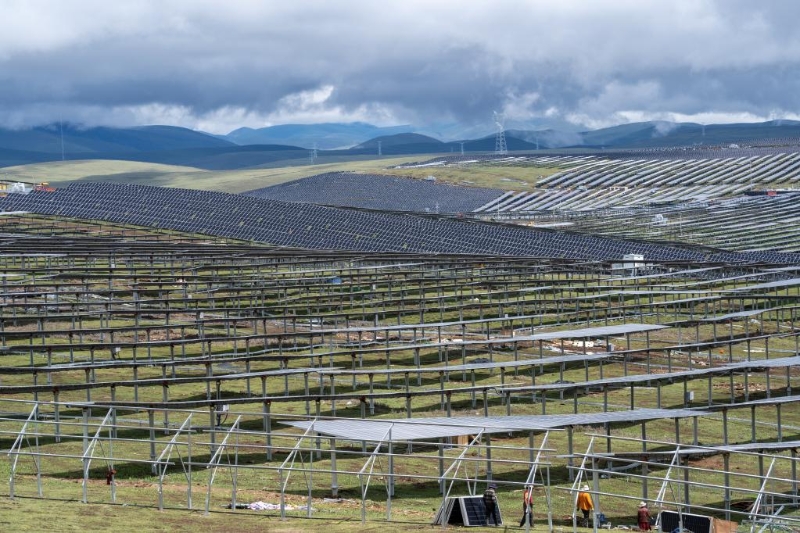

位于四川省甘孜藏族自治州雅江县柯拉乡的柯拉光伏电站。新华社记者 薛晨 摄

柯拉光伏电站是我国第三大水电基地雅砻江流域清洁能源基地“十四五”时期首个开工建设的水光互补电站,同时也是四川省“十四五”可再生能源发展规划重点项目。场址最高海拔4600米,占地2.5万亩,装机容量100万千瓦。电站通过500kV输电线路接入50公里外、装机300万千瓦、总库容108亿立方米的两河口水电站,实现光伏发电和水电的“打捆”送出。电站投产后年平均发电量20亿度,每年可节约标准煤超60万吨、减少二氧化碳排放超160万吨。

水光互补,即将光伏接入具有年调节能力的水库电站,通过优化调度和水电机组快速灵活调节,将随机波动的光伏发电调整为平滑、稳定的优质电源。水光打捆后输出更为稳定的电能,更有利于电力系统安全稳定运行,并可消纳更多新能源。

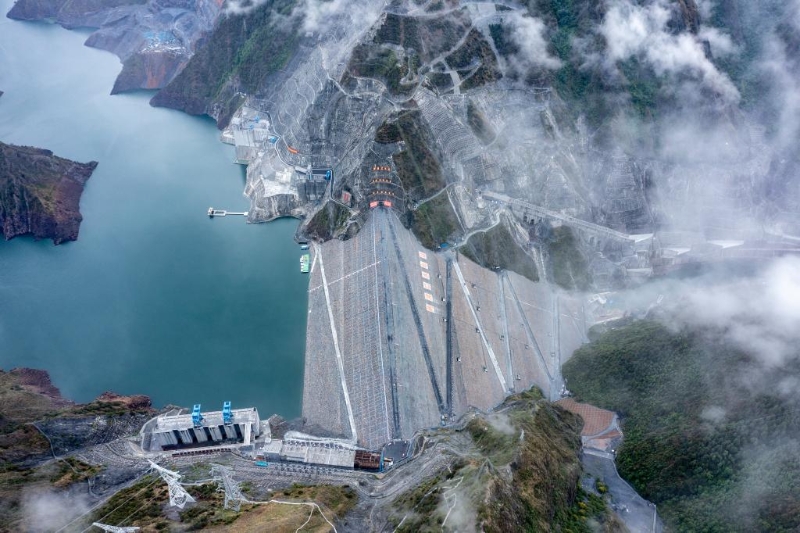

距离柯拉光伏电站50公里的两河口水电站。新华社记者 薛晨 摄

柯拉光伏电站施工面积超16平方公里,项目分布在川西高原海拔4000米至4600米的区域。由200多万块光伏组件、5000多台逆变器组成,支架用钢量近5万吨。施工期间,建设者们克服了高寒高海拔、地形复杂、地质多变、冻土暗冰等施工难题。创新“引孔+回填”工艺提升成桩质量与施工效率,使用多层保温措施突破高寒高海拔地区冬歇期混凝土浇筑限制,积累了高海拔地区大规模地面光伏的开发经验。

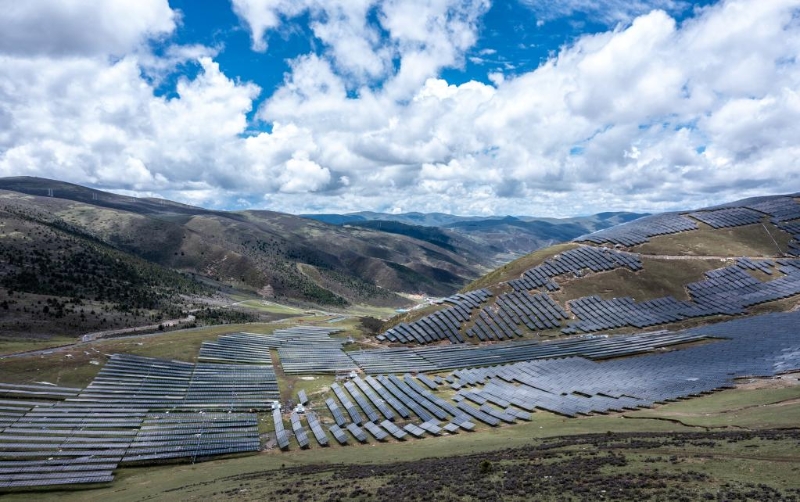

正式投产发电的柯拉光伏电站。新华社记者 薛晨 摄

柯拉光伏电站建成投产后,作为四川省内最大的发电企业,雅砻江公司绿色清洁可再生能源总装机将超过2000万千瓦。雅砻江流域水风光互补绿色清洁可再生能源示范基地全部建成后,每年可贡献绿色电能约3000亿度,年发电量相当于每年减排二氧化碳约2.5亿吨,减少标煤消耗超9000万吨。(记者薛晨)

文章来源:新华社
责任编辑:姚思寒
热门评论
互联网新闻信息服务许可证10120170072
京公网安备 11010502045281号
违法和不良信息举报电话:010-65669841
举报邮箱:xxjb@huaxia.com

网站简介 / 广告服务 / 联系我们

主办:华夏经纬信息科技有限公司   版权所有 华夏经纬网

Copyright 2001-2024 By www.huaxia.com
