中新网广州7月12日电 (记者 郭军)中国目前最大水压、最大埋深的海底隧道工程——深江铁路珠江口隧道,自2020年7月开工建设以来,现场施工保持快速推进。截至目前,已累计完成投资15.12亿元,占初设批复概算的37%。其中,隧道盾构段预计明年10月贯通。
近日,由中央网信办社会局、国铁集团党组宣传部主办,中国铁路广州局集团有限公司承办的“发现最美铁路”活动走进深江铁路珠江口隧道项目,60余名媒体记者深入了解这一超级工程的建设进展情况。

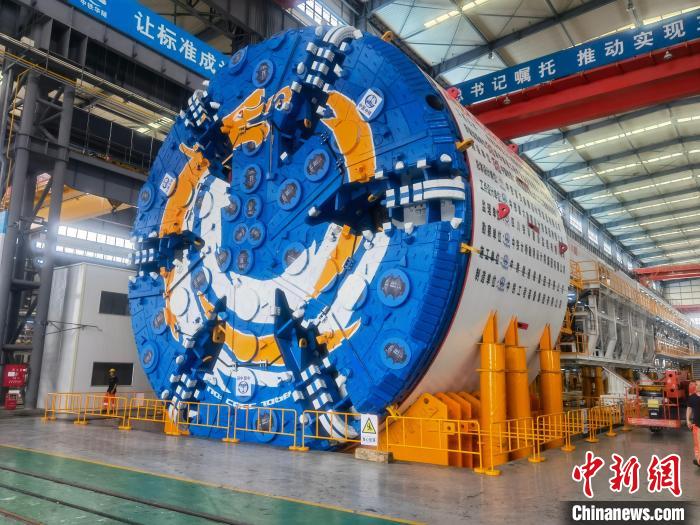

“大湾区号”盾构机(资料图) 王立冬 摄
据中国铁路广州局集团有限公司江门工程建设指挥部介绍,深圳至江门铁路(深江铁路)线路正线从规划的深圳枢纽西丽站引出,经深圳宝安、东莞滨海湾、广州南沙、中山至江门,引入深茂铁路江门站,全长116.3公里,为全国“八纵八横”高铁主通道沿海通道的重要组成部分,也是珠三角地区主要跨江城际通道。
深江铁路建成通车后,在深圳枢纽西丽站与赣深客专贯通,在深圳机场站通过深圳北至深圳机场联络线衔接厦深铁路、广深港客专,在中山站通过联络线沟通珠海至深圳方向径路,在江门站与江湛铁路正线贯通。同时,深圳的前海自贸区与广州的南沙自贸区将实现半小时高铁互联互通。
“深江1号”盾构机(资料图) 王立冬 摄
中铁隧道局集团有限公司深江铁路2标项目土木总工程师许彬彬介绍说,由于线路需要跨过广州、东莞之间的珠江入海口,地质十分复杂,设计方案几经比选,最终由公铁两用大桥改为隧道下穿。
据悉,珠江口隧道是深江铁路全线控制性工程,采取明挖法+矿山法+盾构法组合施工。线路全长13.69公里,设计时速250公里,水下最大埋深115米,是中国水下隧道的最深纪录,最大水压1.06兆帕,相当于每平方厘米承担10.6公斤的压力,强度超过10个标准大气压,为世界之最。

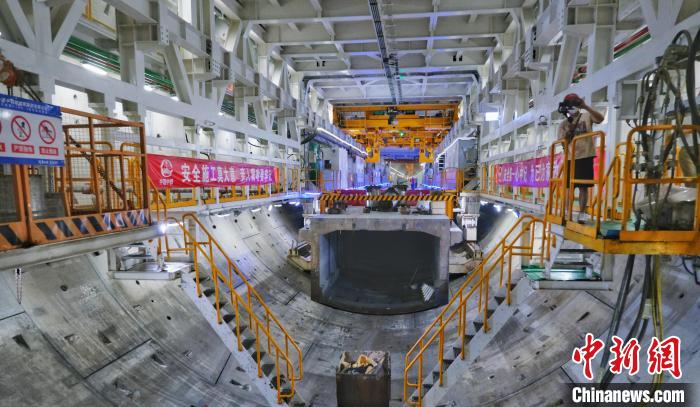

深江铁路珠江口海底隧道工程施工现场 杨胜 摄
中铁隧道局集团有限公司深江铁路2标项目土木总工许彬彬介绍,施工面临水文和地质极其复杂、周边环境水腐蚀性较为严重、施工距离超长等众多考验。
在位于海底的珠江口隧道工程2标项目施工现场,机器轰鸣,24岁的盾构主司机杨涔正通过大大小小的仪器按钮操控着“大湾区号”盾构机向前掘进。
“我们这段掘通了之后,后面才会有其他的标相继开展。隧道埋深比较大,承受的水压也会大,中间还要穿越凫洲大桥,危险的地方就在这两个点。我们主要就是注意泥水舱压力,还有液位的波动,判断是否稳定。”杨涔说。

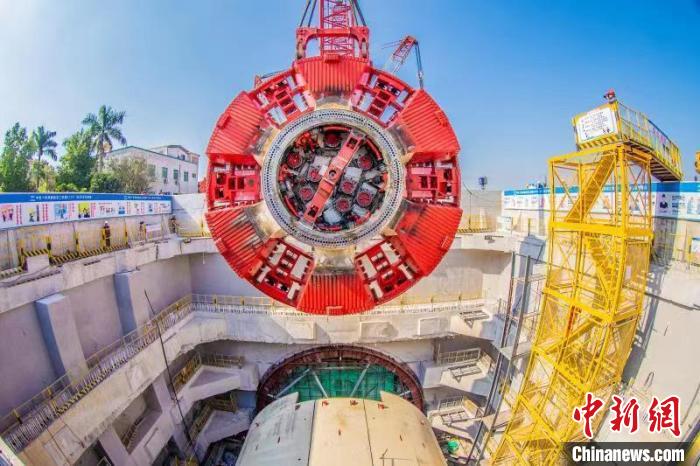

珠江口隧道盾构段施工现场 杨宝森 摄
据悉,“大湾区号”盾构机是中铁隧道局、中铁装备联合为珠江口隧道量身打造的超大直径盾构机,最大掘进速度达50毫米/分钟,日最快进度达到24米,截至目前已累计掘进近800米,完成了27.3%的施工任务。
目前,“大湾区号”盾构机与从东莞虎门始发的“深江1号”盾构机在珠江口海域水下相向掘进,目前已安全穿越海堤等风险源,平稳进入海域段。两台盾构机犹如在茫茫大海中穿针引线,对施工的动态控制要求极为苛刻,最终将在海底实现精准对接。
