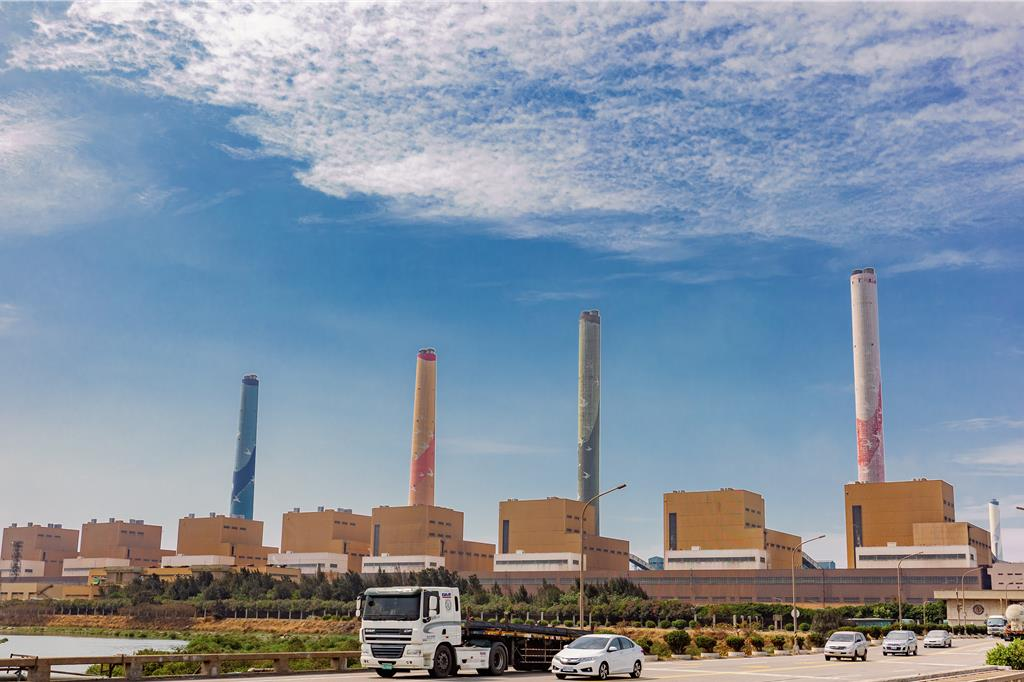

台中火力电厂二期燃气(3到6号)机组通过环评,台电表示,会先拆除4部旧燃煤机组,剩下6部等到2035年除役,转为备用。(台电供图)
华夏经纬网10月31日讯:据台湾“中时新闻网”报道,台中火力电厂二期燃气(3-6号)机组通过环评,台电表示,会照承诺先拆4部燃煤机组。至于后面6部燃煤,则遵照民意机构决议,在2035年提前除役,转为备用机组,在紧急时启动支援。至于何时真正拆除,会看当时情境再评估。
中火“以气换煤”计划,分两期各2部、4部燃气机组进行环评,取代现有10台燃煤机组。由于一期先前就过关,环境主管部门日前通过的是二期3到6号新燃气机组。
但台中市民意代表黄建豪在民意机构关心,中火未来盖6部新燃气机组,取代现有10部燃煤,但经济主管部门却只说会“拆4留6”。一来电如果够用,干嘛盖新的,二是如果新的电够用,为何旧的不拆掉。
经济部门主管郭智辉回应,这是为了减碳减少空污。可是黄建豪质疑,现有的10部550万瓩,以后新6部就有810万瓩,既然超过,旧的燃煤机组愿不愿拆,以气换煤。
郭智辉表示,当然会拆,是时间问题。他并强调与民代目标是一样,没有说不拆掉,不过对于何时可拆除,他却没有给明确时间表。
台电董事长曾文生补充,中火会拆除4部,另6部转为紧急备用的机组,平时不会运转,在特别条件下才会运转。
根据台电规划,中火新1、2号燃气机组会在2025、2026年完成,2号机商转隔年就会拆除旧燃煤1、2号机。等到二期的新3号燃气商转,2031年再拆除3、4号旧燃煤。至于5到10号共6部燃煤机组,则会一直运转到2035年,遵照当年民意机构决议,提前除役。
台电表示,这6部原定是2046年才除役,已是尊重决议提前11年,至于除役后的这6部,规划转为备用机组,何时拆除再看当时情境,目前无时间表。
